在Excel中通过辅助列与堆积条形图可实现甘特图效果。
使用Excel制作甘特图的步骤如下:准备戴尔XPS13-9350-370win,运行Excel 2026。打开已准备好的计划表,列出各项任务内容,明确每项任务的开始时间、结束时间及所需天数,为后续生成甘特图奠定基础。
Excel是常用的表格工具,也可用于制作甘特图。具体方法如下:启动Excel并新建表格,插入两列,分别用于填写任务名称和对应的任务时间,为后续图表生成做好数据准备。
启动Excel,新建工作簿并命名为甘特图。在该工作表中创建表格,包含任务名称、开始日期、结束日期及持续时间等列。
操作步骤如下:在Excel中新建一个工作表,设置若干数据列,包括任务名称(TaskName)、开始日期(StartDate)、持续时间(Duration)和完成进度(%Complete)。随后,在对应列中逐一填写各项任务的具体信息,确保数据准确完整,为后续生成甘特图做好准备。
甘特图是项目管理中常用工具,能直观展现各阶段计划进度。
市面上有多种绘制甘特图的工具,接下来我们以一个实例演示如何使用EXCEL制作甘特图。
以店铺开业流程为例,包括图纸确认、进场装修、验收合格及商品陈列等环节。首先据此建立基础表格;随后选中A、B两列数据,在菜单栏中点击插入条形图,选择堆积条形图即可完成基础图表制作。
选中所需天数列数据并复制,然后点击已制作的条形图,粘贴复制的内容,即可将该数据添加至条形图中。
调整坐标轴显示:首先选中水平轴,右键点击并选择设置坐标轴格式,将最小值设为项目起始时间对应的数值42195,最大值设为结束时间对应的42222,主要刻度单位设为1;接着调整垂直轴,勾选逆序类别和最大分类选项,使数据按从上到下的顺序排列,提升图表可读性与展示效果。
调整图表数据:首先选中所需天数(红色条形),在设置数据系列格式中将分类间距设为0;然后选择开始时间(蓝色条形),进入格式设置,将填充颜色和边框线条均设为无填充。
最后美化图表:在菜单栏选择设计→添加元素→网格线→主要水平网格线,再根据需要调整颜色与字体,图表即完成美化。
在Excel中进行选择操作。
电脑:WIN10
软件:3.2
常用表格软件:Excel与WPS

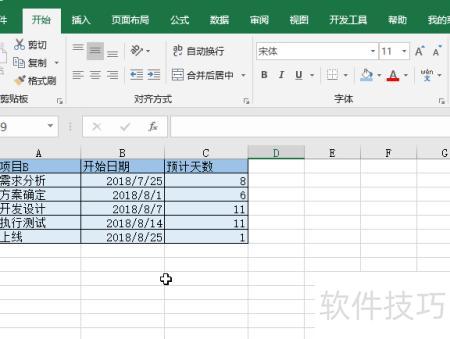

请将数据按表格格式整理,务必包含项目阶段名称、开始时间及所需时长。

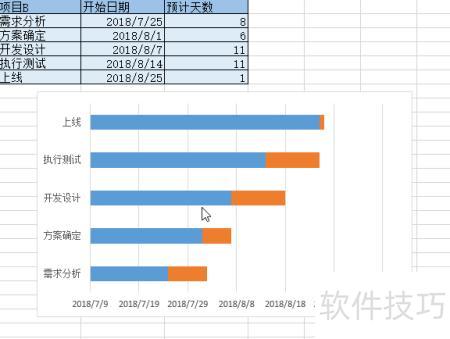

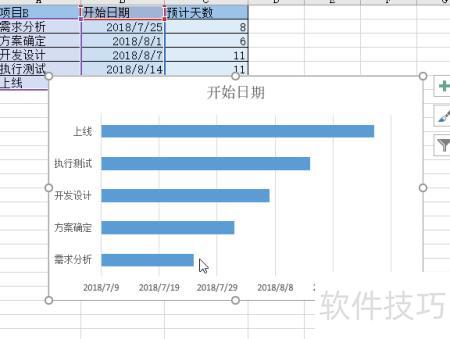

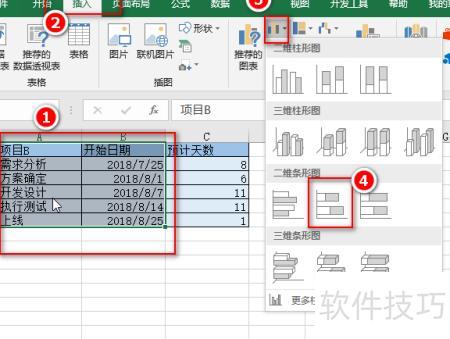

选中项目阶段名称与开始日期,插入堆积条形图,即可生成所示的图表。


右键图表,选择选择数据选项。

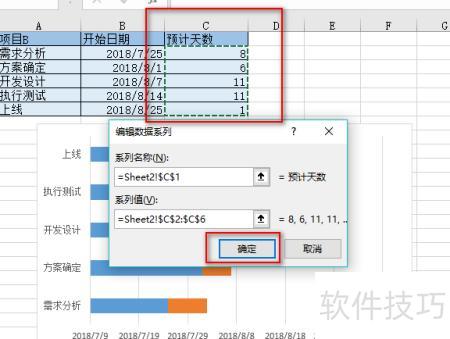

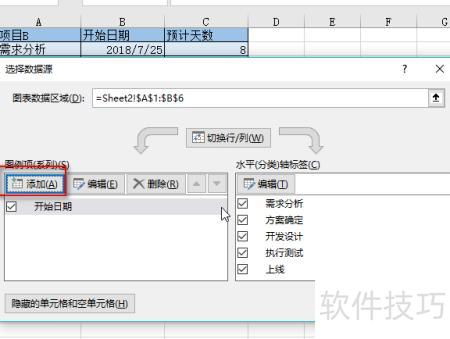

点击添加或+按钮,将所需的时间信息加入图表中。

点击系统名称,再选预计天数,随后点击系列值,选取对应单元格,最后确认即可。

所示,可同时查看开始日期与预计天数信息。

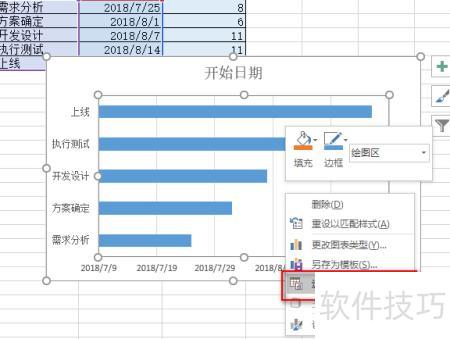

选中蓝色开始日期系列,右键选择设置数据系列格式。

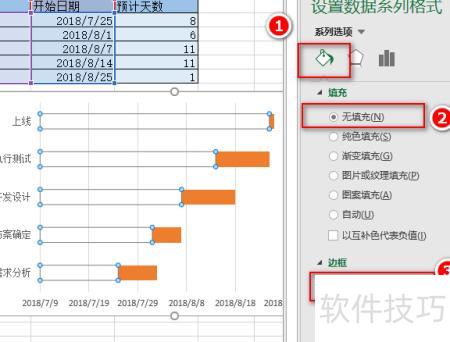

将系列设为无填充、无线条,即可初步呈现项目进度甘特图。

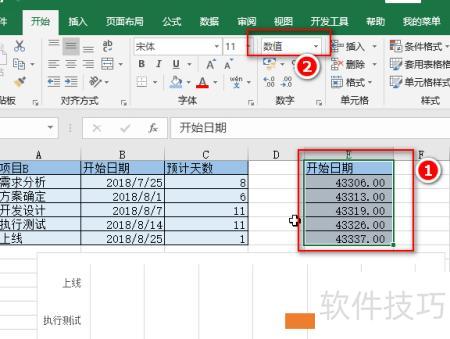

将开始日期复制到其他单元格,设置单元格格式为数值,日期便会显示为数字形式。

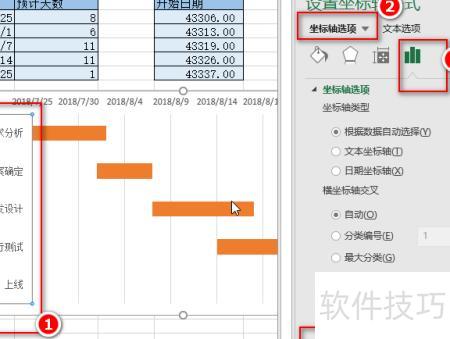

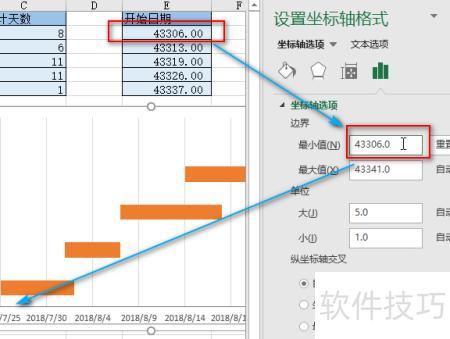

选中横坐标轴,打开格式设置,将最小值设为开始日期首日对应的数值,使横轴起点与开始日期一致。


纵坐标轴顺序与实际进度相反,可选中坐标轴并设置为逆序类别以正确显示。

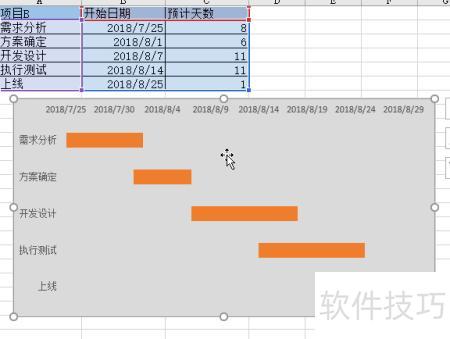

最后对图表进行美化处理,一个项目进度甘特图就完成啦。
