建议你这样尝试一下
先理清思路,计划表需兼顾任务与时间,用Excel制作最为合适。
在Excel表格中,横行可用来表示时间,如按月份设定执行计划。以1月为例,可用31列表示每天。可在月份与日期之间插入一行,将31天划分为多个阶段,如第一阶段、第二阶段等,便于进度管理与可视化呈现。
建议初期规划以两个月为宜,时间过长易导致表格杂乱。合理布局,确保整体美观,提升视觉效果。祝你顺利完成计划表制作。
方法/步骤
制定进度计划的框架

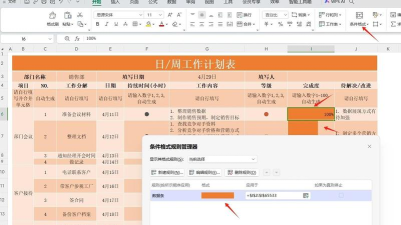

选定进度条位置,点击开始菜单中的条件格式,选择新建规则。
选择使用公式确定要设置格式的单元格,输入公式=(D$2>=$B3)*(D$2<=$C3),再点击格式按钮。
选择填充功能,选取颜色后双击确认即可完成设置。
再次点击条件格式,选择新建规则。
选择使用公式确定要设置格式的单元格,输入公式=D$2=TODAY(),然后点击格式。
选择边框样式和颜色,点击右侧边框按钮,连续两次确认即可完成设置。
8
每次输入新内容或打开文档时,系统会按当前计算机时间自动更新进度。
